Caminho crítico em projetos: como identificar e gerenciar prazos

Resumo do que você vai encontrar neste artigo

  • O caminho crítico é a sequência de tarefas dependentes que define a duração mínima do projeto, e qualquer atraso nela atrasa a entrega final.
  • Tarefas críticas não têm folga. Tarefas com folga podem atrasar um pouco sem mudar a data de entrega.
  • Para achar o caminho, a equipe lista as tarefas, define dependências, calcula as datas mais cedo e mais tarde e separa as tarefas com folga zero.
  • Um exemplo hipotético mostra um projeto de 16 dias em que uma das tarefas tem 3 dias de folga.
  • Depois de achar o caminho, o gerente protege as tarefas críticas, acelera com critério e vigia as tarefas que têm folga.
  • Os erros mais comuns são subestimar durações, calcular o caminho uma só vez e ignorar as tarefas com folga.
  • Um software de gestão recalcula o cronograma, envia alertas e liga o projeto às metas da empresa.

Todo gestor de projetos já viveu esta cena: o cronograma parece sólido no papel, mas um pequeno atraso em uma tarefa adia a entrega inteira. Quase sempre, na verdade, ninguém identificou quais atividades realmente determinam o prazo total.

O caminho crítico resolve esse problema. Para isso, ele separa as tarefas que não admitem atraso das que ainda têm margem de manobra. Sem essa distinção, portanto, a equipe gasta atenção em atividades secundárias, enquanto a tarefa que define o prazo segue sem supervisão.

Este artigo explica o que é o caminho crítico, como identificá-lo e como gerenciar prazos a partir dele. Traz também um exemplo numérico, os erros mais comuns e o vínculo com a gestão estratégica de projetos.

O que é o caminho crítico de um projeto?

O caminho crítico é a sequência de tarefas interdependentes que determina a duração mínima do projeto. Assim, um atraso em qualquer uma delas atrasa a data de entrega na mesma medida. Um atraso fora dessa sequência, porém, a equipe pode absorver sem afetar o prazo.

De onde vem o método CPM?

O método CPM (Critical Path Method) surgiu em 1957, nos Estados Unidos. Um centro de pesquisa operacional que trabalhava para a DuPont e a Remington Rand o criou para reduzir custos com um planejamento mais preciso.

Pouco depois, de fato, um projeto ligado ao míssil Polaris deu origem ao PERT, técnica parecida que estima prazos em projetos de alta incerteza. O guia da Scopi sobre o método da rota crítica explica a relação entre as duas técnicas.

Qual a diferença entre tarefas críticas e tarefas com folga?

As tarefas críticas não têm margem: se atrasam, o projeto atrasa. As tarefas com folga, por outro lado, podem começar ou terminar mais tarde sem mexer na data final.

Essa distinção importa porque muitas equipes dão a mesma atenção a todas as tarefas. Na prática, porém, só um subconjunto merece acompanhamento prioritário. Além disso, um projeto pode ter mais de um caminho crítico ao mesmo tempo.

Como identificar o caminho crítico passo a passo

Identificar o caminho crítico não exige ferramentas sofisticadas no início. Exige, sobretudo, lista completa de tarefas, durações e dependências.

1. Listar todas as tarefas do projeto

Em primeiro lugar, a equipe decompõe o projeto em atividades específicas e estima a duração de cada uma. Quanto mais detalhada a lista, mais preciso o cálculo.

2. Definir as dependências

Em seguida, a equipe indica, para cada atividade, quais tarefas precisam terminar antes dela. Um diagrama de rede mostra esse fluxo e deixa as dependências visíveis para todos.

3. Calcular as datas mais cedo e mais tarde

Depois, calcula-se a data mais cedo em que cada tarefa pode começar e a data mais tarde em que ela pode começar sem atrasar o projeto. A diferença entre as duas é a folga.

4. Identificar as tarefas sem folga

As tarefas com folga igual a zero formam o caminho crítico. Portanto, qualquer atraso em uma delas vira atraso equivalente na entrega.

5. Destacar o caminho no cronograma

O gráfico de Gantt costuma destacar o caminho crítico com uma cor diferente. Dessa forma, a equipe vê de imediato quais atividades pedem acompanhamento prioritário.

6. Recalcular durante a execução

O projeto muda a cada semana. Por isso, também, a equipe deve recalcular o caminho sempre que surgir uma mudança relevante, pois um atraso ou adiantamento pode alterar quais tarefas são críticas.

Exemplo de cálculo do caminho crítico

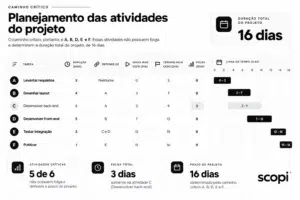

Considere um exemplo hipotético de um projeto com seis tarefas. A tarefa A (levantar requisitos) dura 3 dias. A B (desenhar o layout) dura 4 dias e depende da A. A C (desenvolver o back-end) dura 6 dias e também depende da A.

A tarefa D (desenvolver o front-end) dura 5 dias e depende da B. A E (testar a integração) dura 3 dias e depende da C e da D. A F (publicar) dura 1 dia e depende da E.

Em seguida, vale comparar os caminhos. Existem dois entre o início e o fim. O primeiro, A, B, D, E e F, soma 16 dias. O segundo, A, C, E e F, soma 13 dias. Ou seja, o caminho mais longo define o prazo.

O caminho crítico, portanto, é A, B, D, E e F, com 16 dias. A tarefa C tem 3 dias de folga, pois o segundo caminho termina 3 dias antes. Esse número orienta, por exemplo, onde o gerente pode flexibilizar. Os valores são ilustrativos.

tabela informativa sobre a identificação do planejamento do caminho crítico

Quais termos aparecem no cálculo do caminho crítico?

Três conceitos formam a base do cálculo. Dominar os três evita erros na leitura do cronograma e facilita a conversa com a equipe e com a diretoria.

Início e término mais cedo

O início mais cedo é a data em que a tarefa pode começar assim que todas as predecessoras terminam. O término mais cedo soma a duração a essa data. O cálculo vai do começo ao fim do projeto.

Início e término mais tarde

O início mais tarde é a última data em que a tarefa pode começar sem atrasar a entrega. O cálculo, nesse caso, vai do fim ao começo. Assim, os dois cálculos juntos revelam a folga.

Folga total

A folga total é a diferença entre o início mais tarde e o início mais cedo. Quando ela vale zero, a tarefa é crítica. Por outro lado, quando vale mais que zero, a tarefa tem margem, e o gerente pode usá-la como reserva.

Em que tipos de projeto o caminho crítico ajuda?

Construção

Em obras, o caminho crítico mostra quais fases estruturais não podem atrasar. Fundação e estrutura costumam entrar nele, enquanto acabamentos de áreas independentes, por sua vez, têm mais folga.

Tecnologia

Em projetos de tecnologia, o método separa quais desenvolvimentos e integrações condicionam a data de lançamento. Assim, a equipe evita gastar tempo em melhorias que não mudam o prazo.

Lançamento de produto

Em lançamentos, a técnica coordena design, produção, marketing e distribuição. Ela deixa claro qual área concentra o maior risco de atraso e quem precisa de apoio primeiro.

Implantação de software

Em implantações, o caminho crítico distingue configurações que bloqueiam o avanço de ajustes que a equipe resolve em paralelo. Dessa forma, o cronograma ganha previsibilidade.

Como gerenciar prazos depois de achar o caminho crítico?

Achar o caminho é só o começo. De fato, o valor real aparece quando o gerente age sobre ele. Três ações formam a rotina de gestão de prazos.

Proteger as tarefas críticas

Primeiro, o gerente reserva os melhores recursos para as tarefas críticas e remove bloqueios com rapidez. Qualquer pendência nelas custa dias de entrega.

Acelerar com critério

Quando o prazo aperta, só vale acelerar tarefas do caminho crítico. Dois recursos comuns são reforçar a equipe de uma tarefa crítica e sobrepor tarefas que a lógica permite fazer em paralelo. Já acelerar tarefas com folga não reduz o prazo.

Vigiar as tarefas com folga

As tarefas com folga também pedem atenção. Se uma delas consome toda a folga, ela vira crítica e pode criar um segundo caminho crítico. Por isso, a revisão semanal deve incluí-las.

Como apresentar o caminho crítico à diretoria?

A diretoria não precisa ver o diagrama de rede inteiro. Ela precisa de três informações: a data de entrega, as tarefas que a sustentam e os riscos que a ameaçam. Essa síntese cabe em uma página.

Por isso, o gerente destaca as tarefas críticas e o status de cada uma, com um semáforo simples. Verde indica dentro do prazo, amarelo indica risco e vermelho indica atraso. Dessa forma, a conversa gira em torno de decisões, e não de detalhes.

Além disso, vale mostrar a folga restante das tarefas próximas do limite. Esse dado avisa, com antecedência, quais tarefas podem virar críticas e pedem apoio da liderança.

Que erros distorcem o cálculo do caminho crítico?

Um erro frequente é subestimar a duração das tarefas, em geral para deixar o cronograma mais ambicioso diante do cliente. Como consequência, o caminho crítico nasce de dados irreais, e o prazo prometido não se cumpre.

Outro erro comum é não atualizar o cronograma na execução. O caminho muda conforme as tarefas andam mais rápido ou mais devagar que o previsto. Um cronograma nunca recalculado deixa de refletir a realidade.

Também é frequente ignorar as tarefas com folga. No entanto, uma tarefa com folga pode se tornar crítica se acumular atraso suficiente.

Por fim, muitas equipes calculam o caminho apenas no início do projeto. Como dependências e durações mudam, a equipe passa, então, a trabalhar com informação desatualizada.

Como o caminho crítico se conecta à gestão estratégica de projetos?

O caminho crítico funciona melhor dentro de um sistema de gestão de projetos e processos, em vez de uma planilha isolada. Nele, prazos, responsáveis e entregas ficam no mesmo ambiente.

O método também se beneficia de uma priorização de riscos, já que nem toda tarefa crítica pesa igual. A matriz GUT ajuda a decidir quais riscos sobre o caminho crítico exigem plano imediato e quais a equipe pode monitorar com menos frequência.

Como o Scopi ajuda a manter o cronograma sob controle

Calcular o caminho crítico uma vez é simples. O desafio real está em mantê-lo atualizado durante toda a execução, sobretudo quando várias iniciativas avançam ao mesmo tempo.

O Scopi integra gestão de projetos e processos com Kanban e Gantt. A equipe vê o avanço de cada tarefa, seus responsáveis e seus prazos em um só lugar, e os alertas automáticos avisam quando uma atividade está perto de vencer ou já atrasou.

A plataforma, além disso, conecta cada projeto aos objetivos e indicadores estratégicos. Assim, um atraso no caminho crítico aparece também nos dashboards que a diretoria usa para decidir.

Conclusão

O caminho crítico responde a uma pergunta central da gestão de projetos: quais tarefas realmente definem a data de entrega. Quem a responde com precisão evita dispersar a atenção da equipe entre atividades que têm folga de sobra.

O método rende mais quando a equipe o atualiza com frequência e o conecta a riscos e metas. Fale com um especialista da Scopi e veja como manter seus cronogramas sob controle e ligados à estratégia em um único ambiente.

Perguntas frequentes

Um projeto pode ter mais de um caminho crítico?

Sim. Projetos complexos costumam ter vários caminhos críticos paralelos, com durações muito próximas. Nesse caso, a equipe monitora todos com o mesmo cuidado, já que um atraso em qualquer um deles atrasa o projeto.

O caminho crítico muda durante a execução?

Sim, e com frequência. Quando uma tarefa termina antes ou depois do previsto, outras passam a integrar o caminho crítico, e tarefas antes críticas ganham folga.

Qual a diferença entre caminho crítico e corrente crítica?

O caminho crítico considera apenas as dependências entre tarefas. A corrente crítica, por outro lado, inclui também a disponibilidade de recursos compartilhados, o que pode mudar a sequência que determina o prazo.

Preciso de um software especializado para calcular o caminho crítico?

Não é obrigatório. Em projetos pequenos, uma planilha ou um Gantt manual bastam. Em projetos com muitas tarefas interdependentes, porém, um software recalcula o cronograma e evita erros manuais.
